Znika ogromne jezioro na Dolnym Śląsku. Po raz pierwszy od 50 lat

2 min. czytania
09.03.2026 14:38
Obserwuj nas na Google

Po raz pierwszy od 50 lat zniknie woda z Jeziora Pilchowickiego. Jest to konieczne w związku z remontem zapory - jednej z największej atrakcji województwa dolnośląskiego. Inwestycja warta jest blisko 100 milionów złotych.

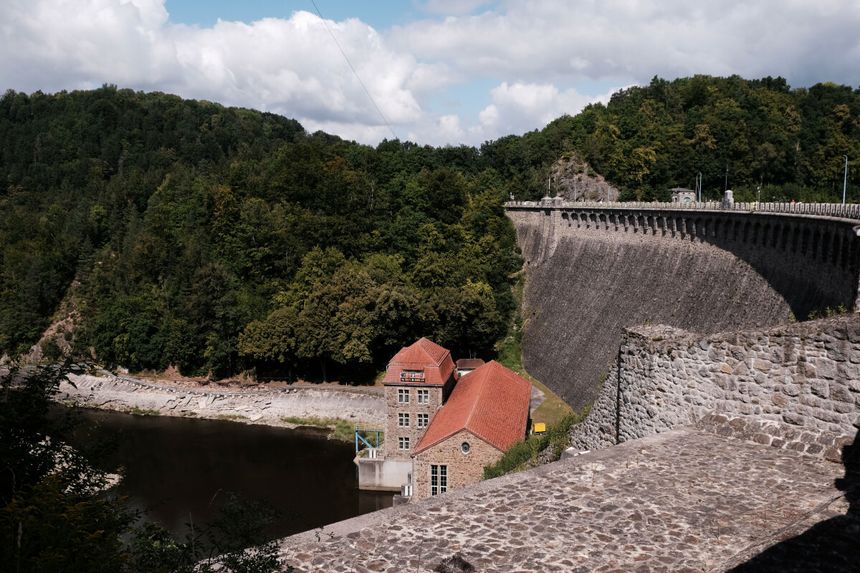

Zapora Pilchowice
fot. PRZEMYSLAW WIERZCHOWSKI/REPORTER

Z tego artykułu dowiesz się:

  • Jakie prace remontowe są planowane na Zaporze Pilchowice.
  • Dlaczego konieczne jest opróżnienie Jeziora Pilchowickiego.
  • Kiedy planowane jest zakończenie modernizacji zapory.

Modernizacja Zapory Pilchowice. Z jeziora znika woda

O konieczności remontu Zapory Pilchowice w województwie dolnośląskim informowano już na początku roku. Prezes Tauron Ekoenergia mówił wówczas, chodzi o bezpieczeństwo mieszkańców i ochronę przed powodzią. Wymienione mają zostać zewnętrzne i wewnętrzne elementy konstrukcji.

- Cała korona zapory, przelewy stokowe, a od strony powietrznej cała część związana z zabezpieczeniem części kamiennej i wszystkimi innymi urządzeniami podwodnymi, typu obiegowe sztolnie, zasuwy podwodne, zasuwy dostarczające wodę do elektrowni i na turbiny - wyliczał w rozmowie z Radiem Wrocław Sławomir Czuchrij. Dodał również, że "spuszczanie wody z takiego zbiornika jak Jezioro Pilchowickie to nie jest wyjęcie korka z wanny".

Redakcja poleca

Remont Zapory Pilchowickiej - etapy

Modernizacja zapory ma potrwać dwa lata. Wykonawcą została firma Naviga-Stal. Zbiornik liczący 7 kilometrów długości i około 46 metrów głębokości zostanie opróżniony po raz pierwszy od 50 lat. Nie stanie się to jednak od razu. Prace mają być podzielone na etapy.

W lutym częściowo obniżono poziom wody w zbiorniku – lustro wody znalazło się na wysokości około 21 metrów nad dnem. Kolejny krok zaplanowano na 15 czerwca, kiedy ma rozpocząć się całkowite opróżnianie zbiornika. "Pełne odsłonięcie niecki umożliwi prowadzenie robót na odwodnej stronie korpusu zapory – tam, gdzie dostęp do konstrukcji jest możliwy wyłącznie przy braku wody" - przekazał Urząd Miasta Bolesławiec. Kolejne zaplanowane etapy modernizacji zapory:

  • Luty 2027 roku - zbiornik zostanie częściowo napełniony do poziomu około 4 metrów nad dnem. Pozwoli to na bezpieczny transport stalowych kontenerów, z których wykonana zostanie tymczasowa grodza przed sztolnią obiegową;
  • Maj 2027 roku - zbiornik ponownie zostanie całkowicie opróżniony, aby możliwe było prowadzenie prac w sztolni obiegowej pod osłoną kontenerowej grodzy;
  • Styczeń 2028 - zakończenie zasadniczych robót remontowych;
  • Marzec 2028 - pełne napełnienie zbiornika do poziomu zapewniającego optymalne warunki eksploatacyjne.

Źródło: Radio ZET/Radio Wrocław/Tauron Ekoenergia
